Výstavba horkovodního napaječe na Jihlavské ulici vstupuje do klíčové fáze. Magistrát povolil od 6. do 30. dubna 2026 rozsáhlá dopravní omezení, aby mohl dodavatel MTc-stav zrealizovat výkopy, přeložky a nový povrch vozovky v okolí bohunického kampusu a nemocnice.
Kde se bude pracovat
Přechodné dopravní značení zasáhne nejen silnici II/602 Jihlavskou, ale i navazující komunikace Dlouhá, Na pískové cestě, Osová, Pod nemocnicí, Kamenice, Akademická a Netroufalky. Výkresy zpracovala společnost DOKA. Zábory postupně omezí jízdní pruh směrem do centra i výjezdy od kampusu, proto počítejte s jednopruhovými úseky, kyvadlovým provozem a sníženou rychlostí.
Dopravní opatření
- Nejpozději 30. března se objeví přenosné zákazové značky B28 Zákaz zastavení, aby stavba měla rezervované pásy na skládku materiálu.
- V den zahájení se část Jihlavské uzavře směrem na centrum a doprava se odkloní přes Akademické náměstí a Osovou. Objízdné trasy budou značené tabulemi IS 11a/11b.
- Zastávka MHD „Stará nemocnice“ se dočasně přesune, aby nedocházelo k blokaci jízdního pruhu.
- Zůstane v platnosti zákaz odbočení z Jihlavské na Netroufalky pro veškerou dopravu kromě MHD a linkových autobusů, aby byl zachován provoz terminálu a nemocnice.
- Ve vybraných uzlech budou směrovací desky, světelná signalizace S7 a pracovní značení upozorňující na výkopy v jízdním pruhu.
Práce mají být hotové do konce dubna, nicméně opatření zůstane formálně platné až do 31. prosince 2026, aby bylo možné případně navázat další fázi technologických zkoušek. Pokud jedete k fakultám, kampusu Masarykovy univerzity nebo Fakultní nemocnici Brno, vyjeďte s předstihem, sledujte pokyny policie a neparkujte v pásmech se zákazem stání – hrozí odtahy.

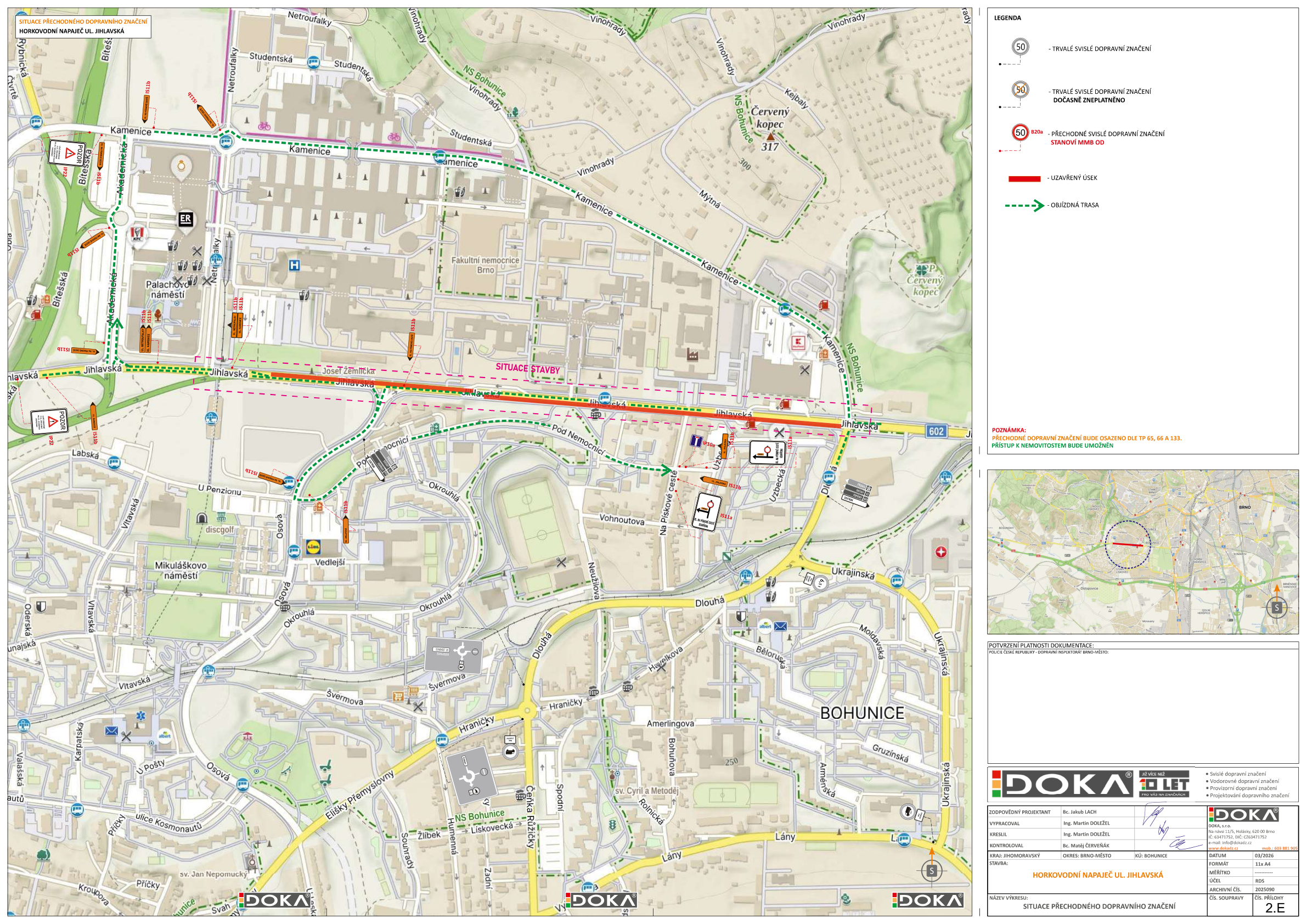

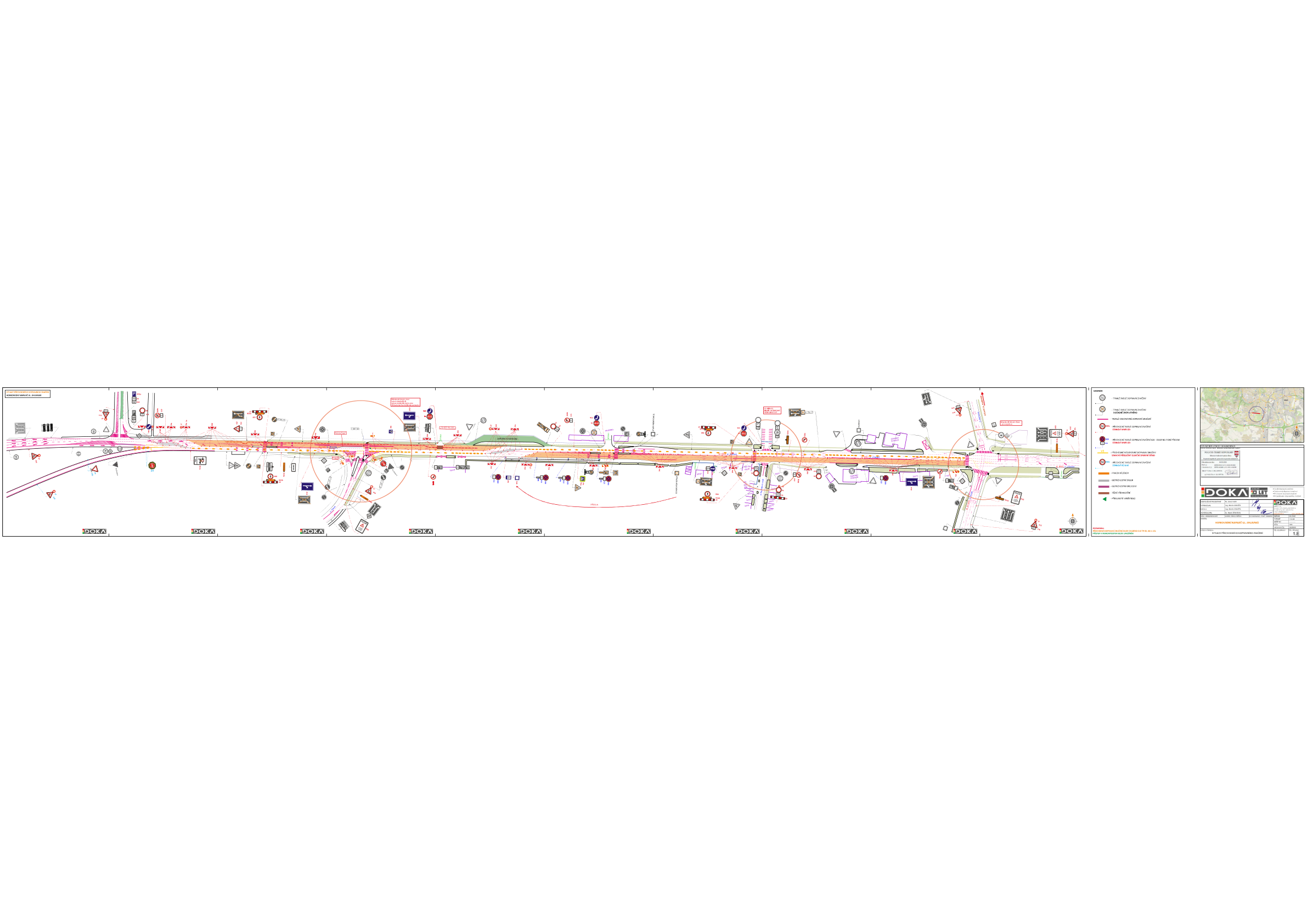

Situační výkres
